Los gobiernos federal y estatal reportan progreso en seis proyectos prioritarios en Nezahualcóyotl, La Paz e Iztapalapa
Redacción KBG
Los gobiernos de México y del Estado de México informaron el avance de un plan de infraestructura hidráulica en la Zona Oriente del Valle de México, integrado por seis obras prioritarias para reducir el riesgo de inundaciones, con un avance global del 90%.
Durante la conferencia matutina, la presidenta Claudia Sheinbaum señaló que el proyecto contempla una inversión de 11 mil 200 millones de pesos y que cuatro obras ya entraron en operación durante la actual temporada de lluvias, mientras que las dos restantes concluirán en un plazo de 15 días.

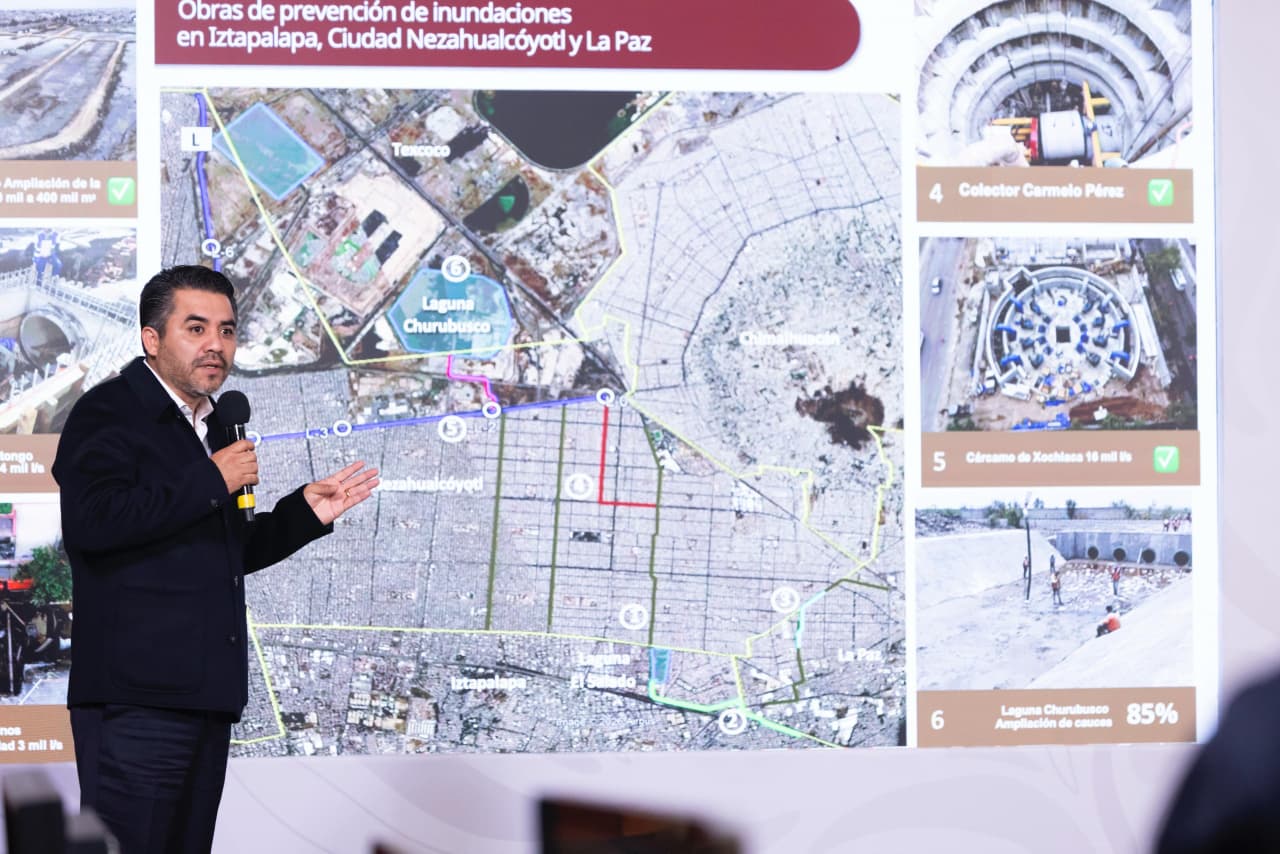

El director general de la Comisión Nacional del Agua (Conagua), Efraín Morales López, detalló las obras que integran el proyecto:
- Ampliación de la laguna El Salado: incremento de capacidad de 300 mil a 400 mil metros cúbicos de retención; ya concluida.
- Colector Teotongo: incremento de capacidad de desalojo de 4 mil litros por segundo; en operación parcial.
- Colector Carmelo Pérez: rehabilitado tras permanecer abandonado durante aproximadamente una década; ya concluido.
- Cárcamo Xochiaca: aumento de capacidad de desalojo de 16 mil litros por segundo; ya terminado y en operación.
- Colector Los Pinos: avance del 88%; beneficiará a La Paz e Iztapalapa; conclusión estimada en 15 días.
- Laguna de Churubusco: avance del 85%; obra ubicada en Nezahualcóyotl, en fase final de construcción.
Asimismo, se informó sobre el Colector Chalco de Díaz Covarrubias, destinado a atender inundaciones en Chalco y Valle de Chalco, mismo que registra la construcción de tres kilómetros de un total de 3.5, por lo que restan 500 metros, y su conclusión está prevista para octubre.
Las autoridades señalaron que estas obras ya han contribuido a mejorar la capacidad de desalojo de agua durante lluvias recientes y forman parte del Plan Integral para la Zona Oriente del Estado de México, con acciones complementarias de drenaje en distintos municipios.
